CAPEX OPEX điện mặt trời là hai nhóm chi phí cần tách rõ ngay từ đầu nếu doanh nghiệp muốn lập ngân sách dự án sát thực tế. CAPEX phản ánh khoản vốn cần để đưa hệ thống vào vận hành, còn OPEX là chi phí phát sinh trong quá trình khai thác như giám sát, vệ sinh, bảo trì, sửa chữa, bảo hiểm và quản lý tài sản. Nếu chỉ nhìn giá lắp đặt ban đầu, mô hình tài chính dễ đánh giá thấp tổng chi phí vòng đời.
Trả lời nhanh: nên xây dựng ít nhất ba lớp ngân sách: CAPEX cơ sở, OPEX theo từng năm và quỹ dự phòng rủi ro/thay thế lớn. Sau đó đưa các khoản này vào mô hình dòng tiền cùng sản lượng điện dự kiến, tỷ lệ tự dùng, giá trị điện tiết kiệm và các giả định kỹ thuật.
CAPEX OPEX điện mặt trời là gì?
Trước khi lập bảng ngân sách, cần thống nhất phạm vi của từng nhóm chi phí. Cùng một khoản mục có thể được hạch toán khác nhau tùy chính sách kế toán, hợp đồng EPC hoặc mô hình sở hữu, vì vậy doanh nghiệp nên quy định cách phân loại ngay từ đầu.
CAPEX là chi phí để đưa hệ thống vào vận hành
CAPEX, viết tắt của Capital Expenditure, là chi phí vốn để hình thành tài sản và đưa dự án vào trạng thái sẵn sàng vận hành. Với điện mặt trời, CAPEX thường gồm thiết bị chính, hệ thống cơ khí, tủ điện, cáp, khảo sát, thiết kế, thi công, vận chuyển, nâng hạ, đo kiểm và nghiệm thu.
Có thể lập ngân sách sơ bộ theo công thức:
CAPEX ngân sách = Chi phí trực tiếp + Chi phí gián tiếp + Dự phòng + Chi phí tài chính trong giai đoạn đầu tư (nếu có)
Chi phí trực tiếp gắn với thiết bị và thi công; chi phí gián tiếp gồm tư vấn, thiết kế, quản lý dự án hoặc hồ sơ; phần dự phòng dùng cho các thay đổi hợp lý về phạm vi và điều kiện hiện trường.
OPEX là chi phí duy trì hệ thống trong suốt vòng đời
OPEX, viết tắt của Operating Expenditure, là chi phí vận hành sau khi hệ thống đi vào khai thác. Nhóm này thường gồm monitoring, vệ sinh, kiểm tra định kỳ, bảo trì phòng ngừa, sửa chữa, quản lý tài sản, bảo hiểm và các chi phí hành chính thuộc phạm vi dự án.
Bộ Năng lượng Hoa Kỳ khuyến nghị kế hoạch O&M nên đi cùng ngân sách cho giám sát, bảo trì phòng ngừa, bảo trì khắc phục và sửa chữa lớn. Vì vậy, OPEX không nên được xem là khoản phát sinh chỉ khi hệ thống hỏng.

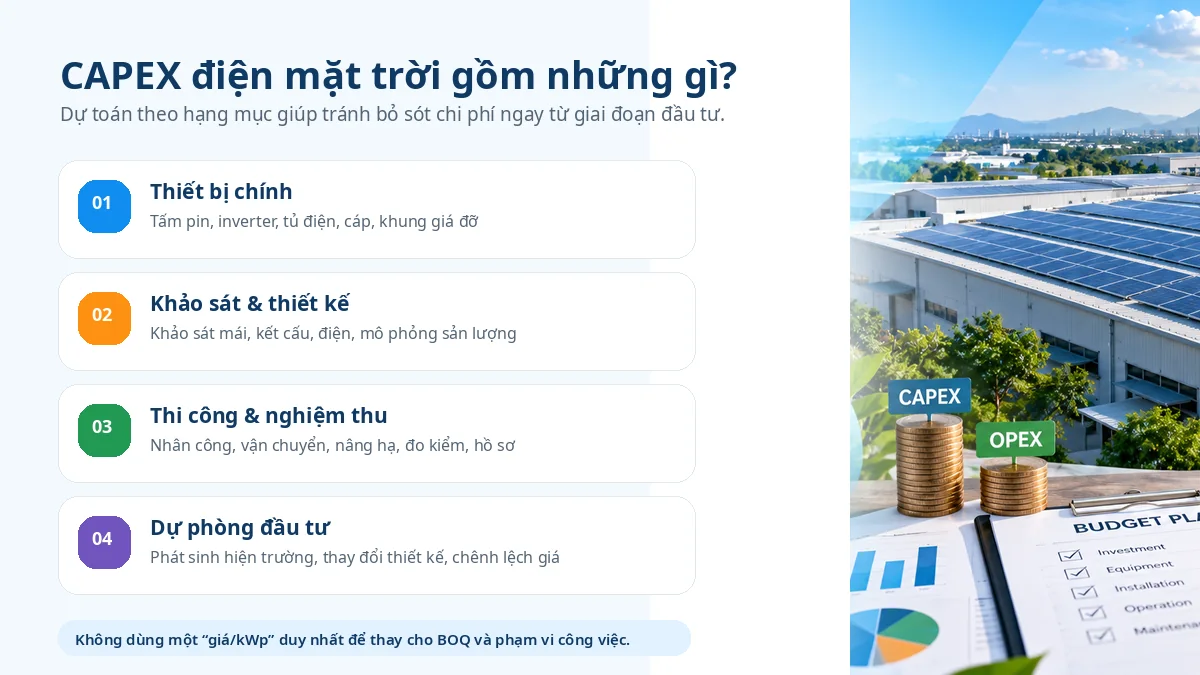

CAPEX điện mặt trời gồm những hạng mục nào?
Để so sánh báo giá đúng, nên lập CAPEX theo BOQ hoặc Work Breakdown Structure thay vì chỉ nhìn một con số giá/kWp. Mỗi hạng mục cần có số lượng, đơn vị, phạm vi cung cấp, bảo hành và bên chịu trách nhiệm rõ ràng.

Thiết bị và Balance of System
Nhóm này có thể gồm tấm pin, inverter, khung giá đỡ, cáp DC/AC, đầu nối, tủ điện, MCCB/MCB, SPD, meter, gateway và thiết bị zero-export nếu cần. Nếu dự án có lưu trữ, cần tính thêm pin, inverter/PCS phù hợp, tủ bảo vệ, BMS, cáp công suất và không gian lắp đặt.
Để nhận diện cấu phần của hệ thống có lưu trữ, có thể tham khảo bài hệ thống điện mặt trời hòa lưới có lưu trữ hybrid.
Khảo sát, thiết kế và mô phỏng sản lượng
Khảo sát cần xác định hiện trạng mái, kết cấu, tuyến cáp, điểm đấu nối, vị trí inverter, bóng che và điều kiện thi công. Với dự án doanh nghiệp, mô phỏng sản lượng giúp nối thiết kế kỹ thuật với mô hình tài chính. PVsyst có thể hỗ trợ kiểm tra bức xạ, bóng che, cấu hình module/inverter, tổn thất và sản lượng; các giả định đầu vào cần được ghi rõ.
Thi công, vận chuyển và nghiệm thu
Chi phí có thể thay đổi theo cao độ mái, đường tiếp cận, giờ làm việc và yêu cầu an toàn. Bảng CAPEX nên tách vận chuyển, nâng hạ, nhân công, biện pháp an toàn, đo kiểm, commissioning và hồ sơ hoàn công để dễ kiểm soát phát sinh.
Dự phòng CAPEX
Dự phòng là ngân sách dành cho các rủi ro chưa thể định lượng chính xác tại thời điểm phê duyệt như thay đổi tuyến cáp, gia cường cục bộ, phát sinh biện pháp thi công hoặc điều chỉnh thiết bị. Nên có nguyên tắc sử dụng và quy trình phê duyệt thay đổi, thay vì coi dự phòng là khoản mặc định phải chi hết.

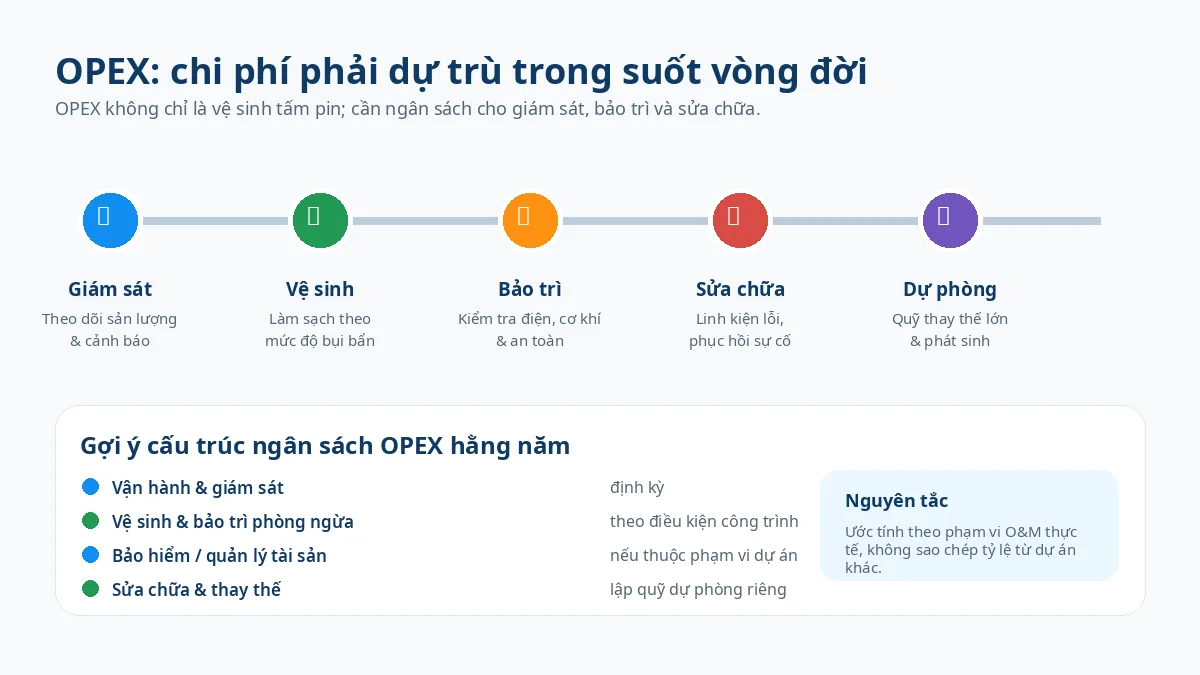

OPEX điện mặt trời cần dự trù những gì?
OPEX thường nhỏ hơn CAPEX theo từng năm nhưng ảnh hưởng trực tiếp đến sản lượng, an toàn và tuổi thọ tài sản. Cách lập ngân sách tốt nhất là xác định công việc, tần suất và trách nhiệm cụ thể thay vì dùng một tỷ lệ phần trăm chung cho mọi dự án.

Giám sát và quản lý hiệu suất
Chi phí này có thể gồm nền tảng monitoring, đường truyền, nhân sự theo dõi cảnh báo và báo cáo định kỳ. Dự án càng lớn, giá trị sản lượng mất đi do downtime càng cao, nên yêu cầu giám sát và phản hồi thường chặt hơn.
Vệ sinh và bảo trì phòng ngừa
Tần suất vệ sinh phụ thuộc mức bụi, môi trường công nghiệp, mùa khô, mưa, chim và độ dốc module. Ngân sách nên dựa trên điều kiện công trình thay vì mặc định số lần giống nhau cho mọi dự án.
Bảo trì phòng ngừa có thể gồm kiểm tra ngoại quan, tủ điện, SPD, đầu nối, cáp, điểm nóng, khung, tiếp địa và hệ thống giám sát. Mục tiêu là phát hiện bất thường trước khi trở thành sự cố lớn.
Sửa chữa và thay thế linh kiện
Dù thiết bị còn bảo hành, doanh nghiệp vẫn nên dự phòng chi phí nhân công, logistics hoặc các lỗi ngoài phạm vi bảo hành. Cần làm rõ thời hạn bảo hành, điều kiện đổi thiết bị và bên chịu chi phí tháo lắp.
Nếu có pin lưu trữ, nên theo dõi hiệu suất, DoD, nhiệt độ và chiến lược sạc xả để dự báo hao mòn. Bài hiệu suất pin lưu trữ LiFePO4 và bài toán ROI có thể dùng làm tài liệu tham khảo cho phần chi phí vòng đời của cấu hình hybrid.
Bảo hiểm và quản lý tài sản
Một số dự án có thêm bảo hiểm, quản lý tài sản hoặc kiểm định. NREL lưu ý O&M thương mại có thể bao gồm các khoản này cùng vệ sinh và thay thế linh kiện, nên cần kiểm tra phạm vi trước khi so benchmark.

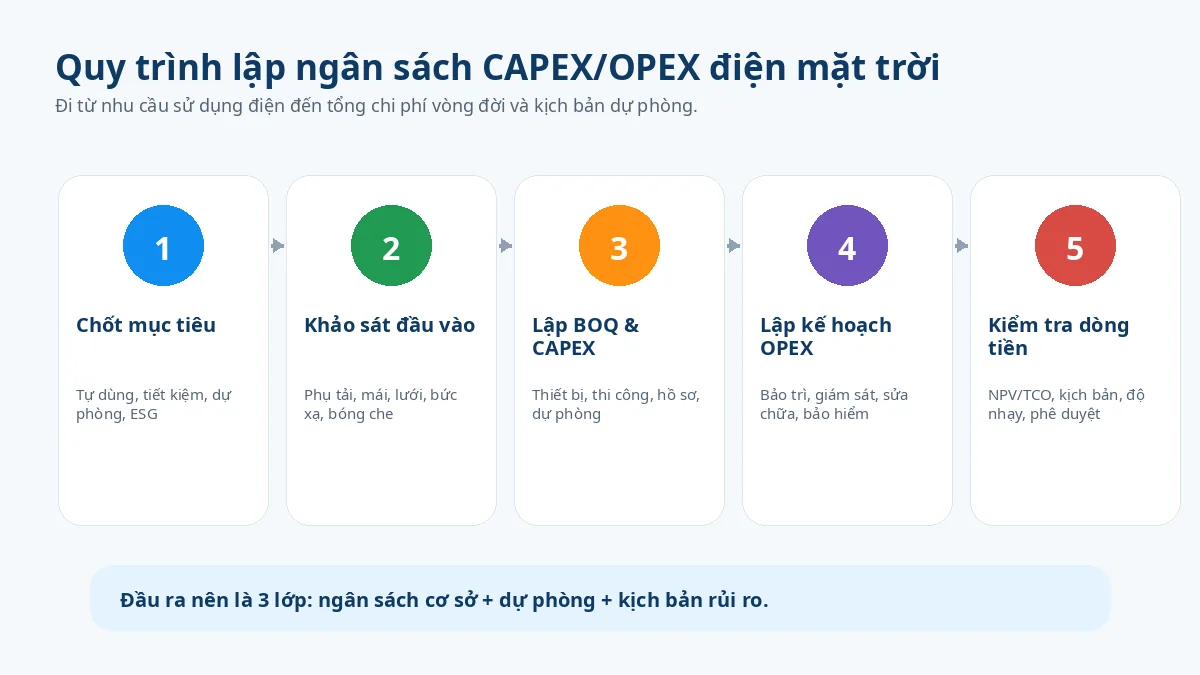

Cách lập ngân sách CAPEX OPEX điện mặt trời theo 5 bước
Quy trình chuẩn giúp kỹ thuật và tài chính dùng chung một bộ giả định. Nếu mỗi bên dùng công suất, sản lượng, phạm vi O&M hoặc thời gian phân tích khác nhau, bảng tính có thể đúng về số học nhưng sai về quyết định đầu tư.

Bước 1: Chốt mục tiêu đầu tư
Cần xác định dự án đang tối ưu giảm tiền điện, tăng tỷ lệ tự dùng, dự phòng tải quan trọng, dịch chuyển phụ tải hay mục tiêu năng lượng xanh. Mỗi mục tiêu dẫn đến cấu hình và ngân sách khác nhau. Hệ chỉ tối ưu tự dùng có thể không cần pin, trong khi yêu cầu backup sẽ làm CAPEX và OPEX tăng.
Bước 2: Thu thập dữ liệu kỹ thuật và tài chính
Tối thiểu nên có hóa đơn điện, biểu đồ phụ tải nếu có, khung giờ vận hành, giá điện áp dụng, hiện trạng mái, diện tích khả dụng, khả năng đấu nối và dữ liệu bức xạ.
Ở giai đoạn sàng lọc, bài 10 tấm pin tạo bao nhiêu điện mỗi ngày cho thấy cách liên hệ kWp, PSH và PR để ước tính sơ bộ. Dự án giá trị lớn nên dùng mô hình chi tiết hơn.
Bước 3: Lập BOQ và CAPEX
Mỗi dòng BOQ nên có mã, mô tả, số lượng, đơn vị, đơn giá, thành tiền, model, bảo hành và ghi chú phạm vi. Có thể dùng cấu trúc sau:
| Nhóm | Nội dung kiểm tra | Đầu ra |
|---|---|---|
| Thiết bị | Model, công suất, số lượng | BOQ thiết bị |
| Cơ khí | Kết cấu mái, rail, kẹp | Khối lượng cơ khí |
| Điện | Cáp, tủ, bảo vệ, tiếp địa | BOQ điện |
| Thi công | Nhân công, nâng hạ, an toàn | Giá thi công |
| Hồ sơ | Thiết kế, nghiệm thu, as-built | Chi phí gián tiếp |
| Dự phòng | Rủi ro đã nhận diện | Quỹ dự phòng |
Bước 4: Lập OPEX theo năm
Có thể tách thành OPEX cố định, OPEX biến đổi, bảo trì khắc phục và quỹ thay thế lớn. Không nên giả định một con số cố định cho toàn bộ vòng đời nếu hợp đồng bảo hành, tuổi thiết bị hoặc môi trường vận hành thay đổi.
Nếu hệ thống phải duy trì tải khi mất điện, cần thêm ngân sách kiểm tra pin, BMS và vận hành backup. Bài pin lưu trữ dùng được bao lâu khi mất điện giúp làm rõ quan hệ giữa dung lượng và tải để tránh đầu tư lưu trữ quá lớn hoặc quá nhỏ.
Bước 5: Đưa CAPEX và OPEX vào dòng tiền
Ngoài thời gian hoàn vốn đơn giản, dự án doanh nghiệp nên xem thêm NPV hoặc tổng chi phí sở hữu nếu đủ dữ liệu.
NPV = − CAPEX + Σ [(Lợi ích<sub>t</sub> − OPEX<sub>t</sub> − Thay thế<sub>t</sub>) / (1 + r)<sup>t</sup>]
Trong đó r là tỷ lệ chiết khấu và t là năm phân tích. Lợi ích có thể là giá trị điện tự dùng hoặc phần tiết kiệm khác đã được doanh nghiệp xác định bằng dữ liệu.
Ví dụ lập ngân sách đơn giản
Ví dụ sau chỉ minh họa phương pháp, không phải báo giá thị trường. Giả sử doanh nghiệp đã có BOQ với tổng chi phí thiết bị và thi công trực tiếp là 1 tỷ đồng và muốn lập ngân sách phê duyệt nội bộ.
| Hạng mục | Giá trị minh họa |
|---|---|
| Thiết bị + thi công trực tiếp | 1.000.000.000 đ |
| Khảo sát, thiết kế, hồ sơ | 50.000.000 đ |
| Dự phòng kỹ thuật | 50.000.000 đ |
| Dự phòng thương mại | 30.000.000 đ |
| Ngân sách CAPEX phê duyệt | 1.130.000.000 đ |
Điểm quan trọng là các khoản dự phòng được tách riêng và có lý do. Với OPEX, thay vì dùng một tỷ lệ chung, doanh nghiệp có thể lập theo công thức công việc: số lần vệ sinh × đơn giá, số lượt kiểm tra × đơn giá, phí monitoring, bảo hiểm và một quỹ sửa chữa/thay thế riêng.
Dùng benchmark CAPEX/OPEX như thế nào?
Benchmark hữu ích để phát hiện con số bất thường nhưng không nên thay cho dự toán dự án cụ thể. Quy mô, loại mái, tiêu chuẩn thi công, giá lao động, thiết bị, tỷ giá, tài chính và phạm vi hợp đồng có thể tạo chênh lệch lớn.
IRENA công bố dữ liệu năm 2024 với chi phí lắp đặt bình quân gia quyền toàn cầu của solar PV utility-scale khoảng 691 USD/kW và O&M all-in khoảng 13,1 USD/kW/năm. Đây chỉ là tham chiếu quốc tế, không phải giá áp dụng trực tiếp cho điện mặt trời mái nhà C&I tại Việt Nam. Khi dùng benchmark, cần kiểm tra loại hệ thống, phạm vi chi phí, thị trường và năm dữ liệu.
Những lỗi thường gặp khi lập ngân sách
Các sai lệch thường bắt đầu từ giả định nhỏ nhưng có thể tích lũy thành chênh lệch lớn trong nhiều năm. Dưới đây là những lỗi nên kiểm tra trước khi trình phê duyệt.
Chỉ so giá/kWp
Hai hệ thống cùng công suất có thể khác model thiết bị, chiều dài cáp, tiêu chuẩn tủ điện, kết cấu, giải pháp an toàn và phạm vi bảo hành. Giá/kWp chỉ có ý nghĩa khi phạm vi tương đương.
Bỏ qua chi phí gián tiếp và OPEX
Khảo sát, thiết kế, nâng hạ, quản lý dự án, vệ sinh và bảo trì đều là chi phí thực. Mô hình giả định OPEX bằng 0 trong nhiều năm thường quá lạc quan.
Đánh giá sản lượng quá cao
Bóng che, nhiệt độ, bụi, clipping, mismatch, downtime và giới hạn xuất điện đều ảnh hưởng sản lượng. Nếu sản lượng đầu vào sai, thời gian hoàn vốn và NPV cũng sai.
Không có quỹ thay thế lớn
Các khoản thay thế đáng kể nên được tách thành dòng riêng trong mô hình để người ra quyết định thấy rõ năm nào có khả năng xuất hiện dòng tiền âm lớn.
Không chạy kịch bản độ nhạy
Nên có ít nhất kịch bản cơ sở, thận trọng và thuận lợi. Thay đổi CAPEX, OPEX, sản lượng hoặc giá trị điện tiết kiệm sẽ cho biết dự án nhạy nhất với biến nào.
Checklist trước khi phê duyệt ngân sách
Checklist giúp kiểm tra cả phần kỹ thuật và tài chính. Nên đính kèm cùng BOQ và mô hình dòng tiền cuối cùng để tránh bỏ sót giả định quan trọng.
- Mục tiêu đầu tư được xác định rõ.
- Công suất PV/lưu trữ dựa trên dữ liệu phụ tải.
- Khảo sát mái và điểm đấu nối đã hoàn thành.
- BOQ ghi rõ model, số lượng, bảo hành và phạm vi.
- CAPEX tách chi phí trực tiếp, gián tiếp và dự phòng.
- OPEX có kế hoạch theo năm hoặc theo giai đoạn.
- Có ngân sách sửa chữa và thay thế lớn.
- Sản lượng dự kiến có nguồn dữ liệu và giả định rõ.
- Dòng tiền có xét OPEX, suy giảm và thay thế.
- Có phân tích độ nhạy cho biến số quan trọng.
Câu hỏi thường gặp về CAPEX OPEX điện mặt trời
Dưới đây là các câu hỏi thường xuất hiện khi doanh nghiệp chuyển từ khảo sát sang phê duyệt ngân sách và kế hoạch vận hành.
Không. CAPEX thường gồm thiết bị, khảo sát, thiết kế, thi công, vận chuyển, nâng hạ, tủ điện, cáp, nghiệm thu và dự phòng tùy phạm vi dự án.
Không nhất thiết. OPEX thay đổi theo môi trường, số lần vệ sinh, phạm vi O&M, số sự cố, chi phí nhân công, bảo hiểm và tuổi thiết bị.
Có thể dùng để sàng lọc sơ bộ nếu có benchmark nội bộ phù hợp, nhưng ngân sách cuối nên lập bottom-up theo công việc, tần suất và phạm vi dịch vụ.
Có. Về phân tích tài chính, khoản thay thế lớn nên được thể hiện riêng để người ra quyết định nhìn thấy dòng tiền tại thời điểm có khả năng phát sinh.
Vì kWp chỉ phản ánh công suất DC danh định. Chi phí còn phụ thuộc loại mái, chiều dài cáp, tủ điện, kết cấu, thiết bị, địa điểm, nâng hạ và điều kiện thi công.
Payback dễ hiểu nhưng không phản ánh đầy đủ giá trị thời gian của tiền. Với dự án doanh nghiệp, nên xem thêm NPV, TCO và độ nhạy.
Pin làm tăng CAPEX do thêm module lưu trữ, inverter/PCS, bảo vệ, BMS và lắp đặt. OPEX cũng tăng do cần theo dõi pin và dự phòng thay thế, đổi lại hệ thống có thể tạo giá trị backup hoặc dịch chuyển năng lượng nếu phụ tải phù hợp.
Kết luận: lập CAPEX và OPEX để nhìn đúng hiệu quả đầu tư
CAPEX OPEX điện mặt trời cần được lập song song ngay từ giai đoạn tiền khả thi. CAPEX cho biết doanh nghiệp cần bao nhiêu vốn để đưa hệ thống vào vận hành; OPEX cho biết cần bao nhiêu ngân sách để duy trì tài sản an toàn và ổn định trong nhiều năm. Khi hai nhóm chi phí được kết nối với sản lượng, tỷ lệ tự dùng và mô hình dòng tiền, quyết định đầu tư sẽ có cơ sở hơn nhiều so với việc chỉ so sánh giá/kWp.
Nếu doanh nghiệp đang chuẩn bị ngân sách cho hệ thống điện mặt trời, Ngọc Thiên có thể hỗ trợ rà soát phụ tải, khảo sát hiện trạng, xác định cấu hình và xây dựng phạm vi CAPEX/OPEX phù hợp. Liên hệ 02877798999 hoặc truy cập ntes.vn để trao đổi nhu cầu cụ thể.
